19時から、3フロア スプリンクラーヘッドの移設工事

巻出しフレキが、届かない可能性があるので

長いフレキに交換の可能性があります。

フレキ交換作業のあるか、

無いかで作業時間は大きく変わります。

「改修工事」は。割り当てられた時間にきっちり作業を完了し

次工程に渡さないとならないことが

「新築工事」との大きな違いです。

新築工事の場合は、作業が連続しているため

工程間調整ができるように少しの猶予はあります。

ということで、

本日の工事は、人員や材料の余裕を見込んでおります。

現場施工図も、第一案が不可能な場合のために 第2案まで検討済みです。

想定外とされるのは、

工事予定としているスプリンクラーヘッドの位置に

角ダクトがあって、天井とのスペースがない。

新築当時の施工図等があれば事前に、

天井内の納まりを確認しておくこともできます。

角ダクトや大梁下は、要注意です。

今回は、点検口の増設も建築さんに依頼しているため

点検口の位置だしもするので

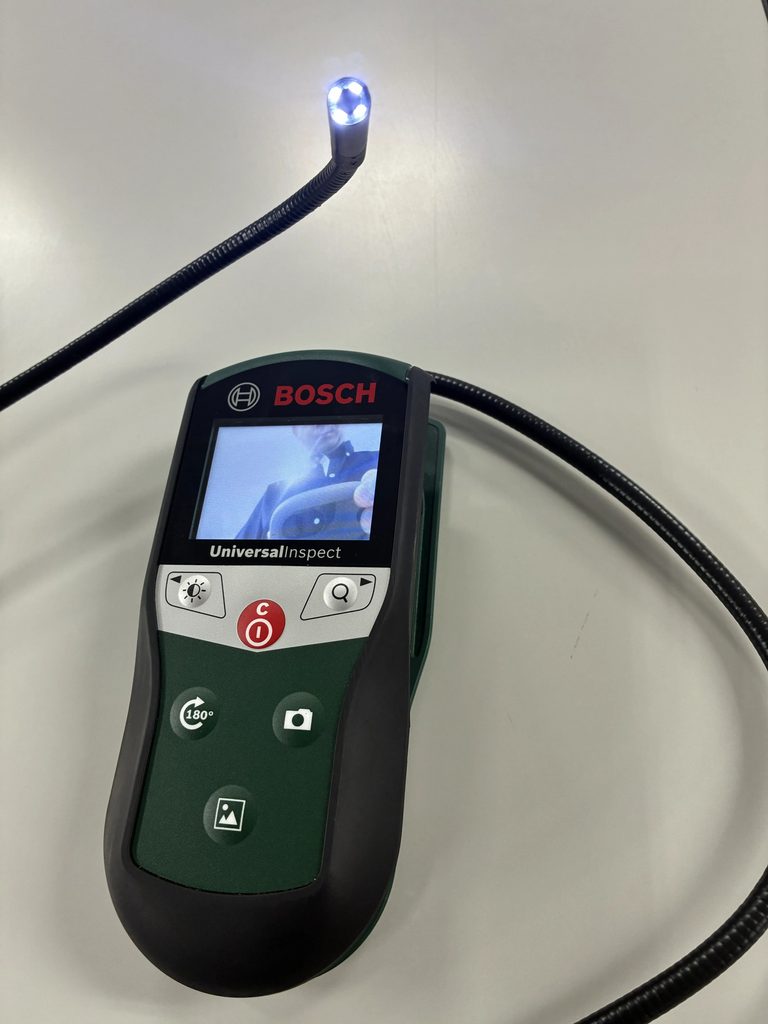

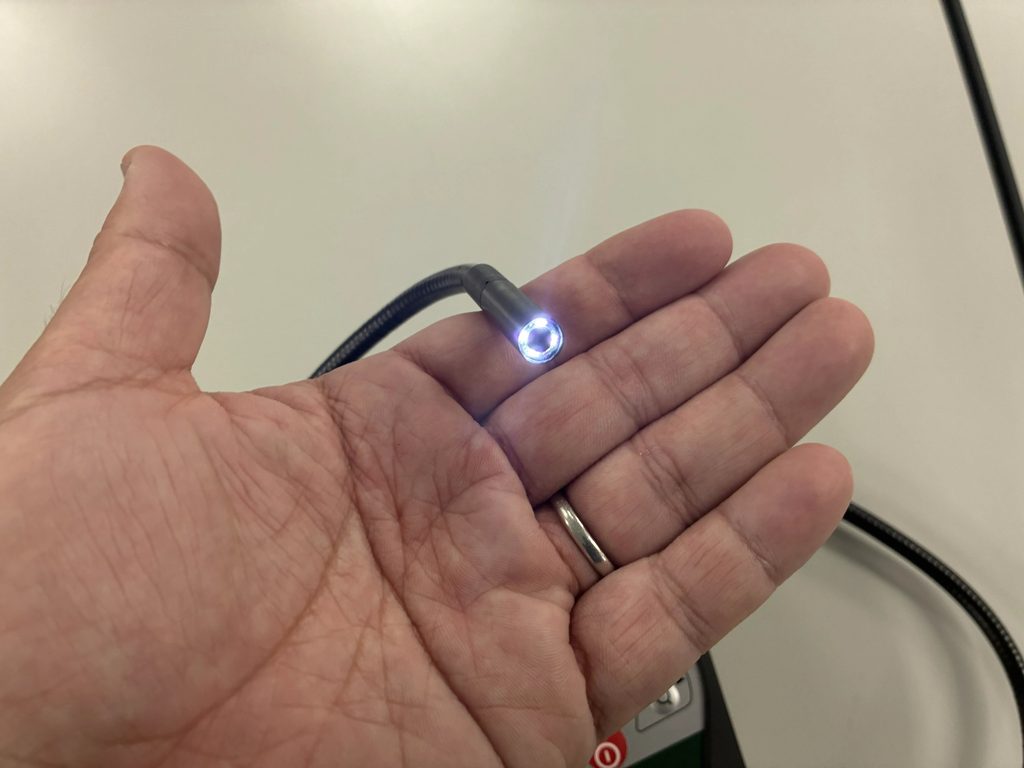

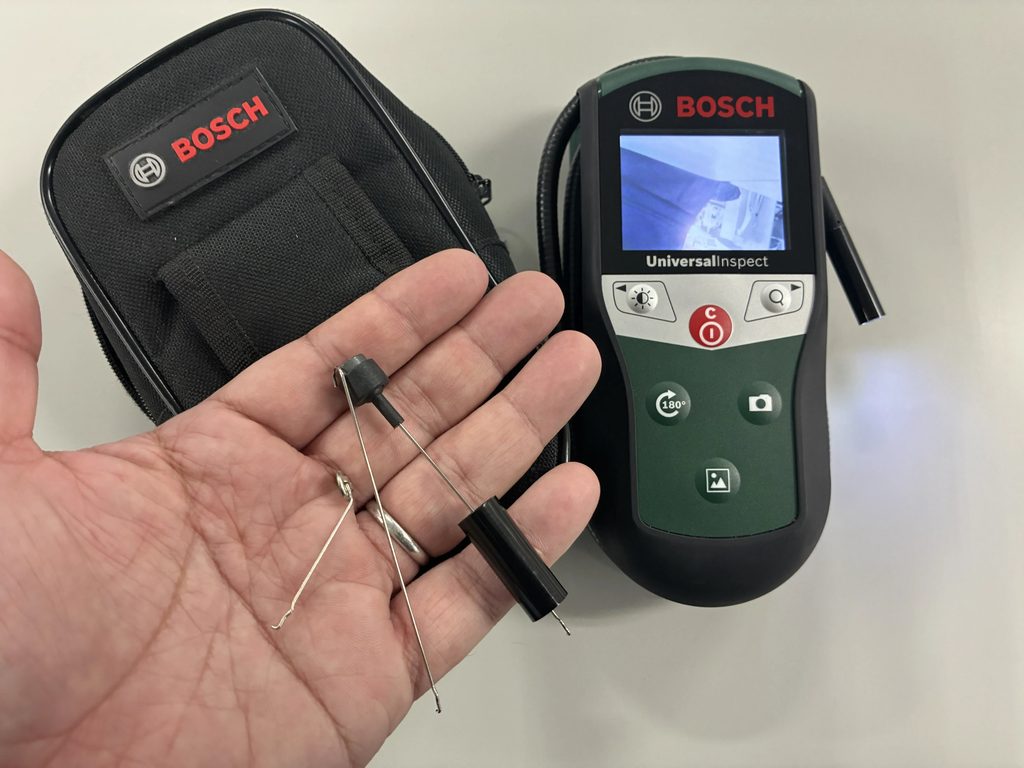

「ファイバースコープカメラ」も持参しました。

私たちの工事は、

天井内に配管や、巻き出しフレキ、スプリンクラーヘッドの固定部が

隠されている状態です。

「見えない」「さわれない」ということが、難しさですね。

ご安全に!!
