屋上の消火水槽に引き続きまして、

今回は、屋上施工における留意点について紹介します。

新築現場における屋上消火設備工事だと、

まず、ブースター消火ポンプなど、

重量機器の搬入予定の時期が、ひとつのポイントになります。

屋上に重量物を揚重するといっても、

タワークレーンの解体や、仮設エレベーターの撤去に伴い、

「資材」を屋上に搬入するタイミングがものすごく重要となります。

空調機器や電気設備も屋上に配置するため、

躯体の完成、防水工事、屋上外周部の加工など、

有効な工事時間がとても制限されます。

複数の業種が関係してくるので、作業間の調整といっても、

なかなか難しいですね。

優先順位を決めて、

あきらめざるを得ないものなどが出てきてしまいます。

私の工事でいうと、

ブースターポンプ周りの「現合管」などの配管がそのひとつです。

どうしても、ある程度全体の配管が形にならないと採寸できないため、

最悪の場合は、階段での手上げになります。

Sch40 150Aといった太物重量配管ですよ。

なので、あらかじめ現合管を小さくできるように作図検討しておきます。

屋上の施工で厄介なのは、

この「工程の厳しさ」。

時間的な猶予が少ないことです。

そして、

「屋上の防水」と、「床面の勾配」があります。

配管の支持・固定も床スラブや基礎からとなりますが、

勾配があるため、場所によって高さの寸法がまちまちです。

そのため、事前の架台作成が困難。

かといって、

配管の支持架台が皆無だと、配管の施工もできません。

状況に応じて、仮設で木材を使用したり、

本設で使えるように事前に製作した架台を使い分けながら、

順次採寸し、架台の発注・製作をしつつ、

配管を追いかけて作業を決めていく感じです。

そこで使用する製品が、

架台基礎枠「のぞみ」や、

https://www.akagi-nt.co.jp/seihin_guide/seihin_htm/A17845.htm

架台用基礎ブロックといわれているものです。

https://products.negurosu.co.jp/seriesdetails?id=MKBN2GB-W3&type=3

屋上の床面は「防水層」も関係してくるため、

建築の仕様をよく確認することが大切です。

防水層を貫通して、

後施工アンカーを打設してしまったら、

ものすごく大変なことになりますからね。

配管の支持、

そして固定というところまで、

事前に検討しておくことが必須です。

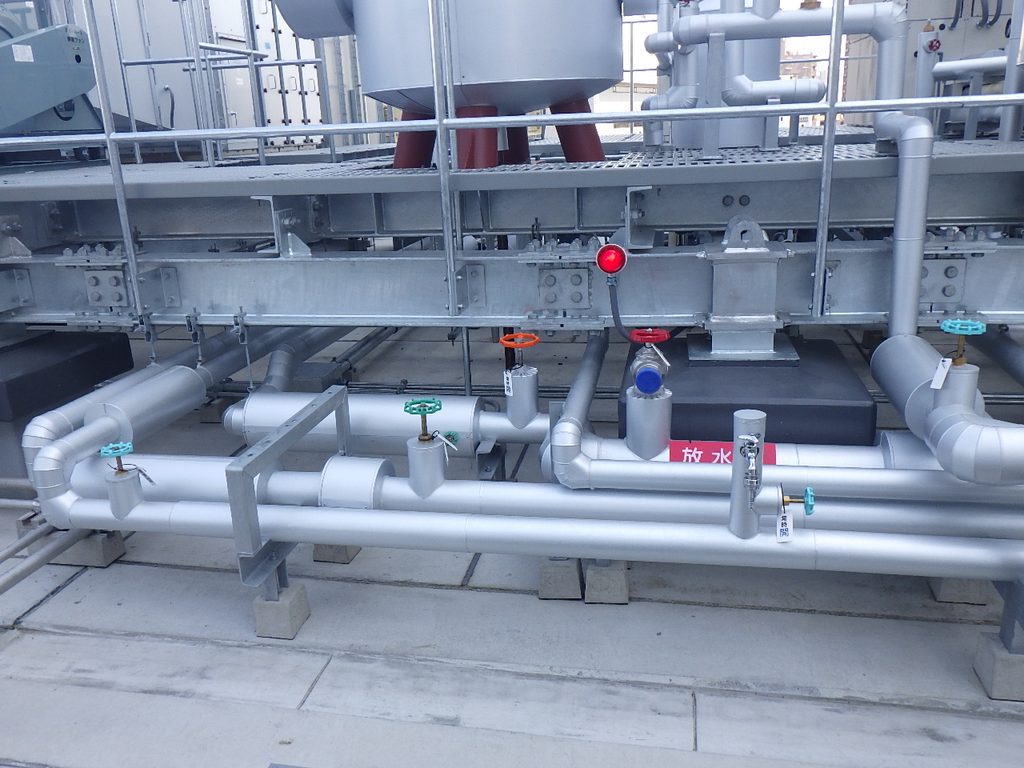

次に、屋上なので「屋外仕様」となります。

また、海が近い建物では、

「塩害仕様」に関しても要注意です。

「腐食」のスピードが格段に速くなります。

さびにくいということで、

ステンレスを思い浮かべる方もいるかと思いますが、

ステンレスだから大丈夫、

ということはまったくもってありません。

屋上の消火栓や、放水口の格納箱、消火水槽などは、

屋外仕様ということで「ステンレス」で製作されることが多いです。

ここでは、「絶縁」を特に意識してください。

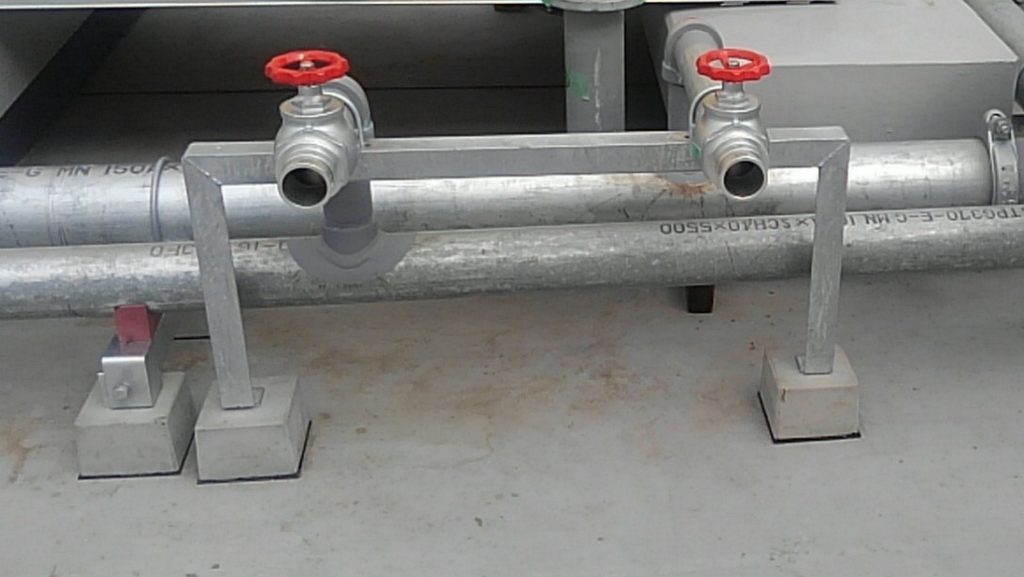

配管や、支持金物、架台といったものもすべて、

屋内仕様とは扱いが異なるため、注意が必要です。

架台への容易な穴あけなどは、

すぐ「サビ」につながります。

架台の穴あけも極力なくすように架台を製作し、

どぶ付けメッキされた状態を傷つけないように設置していくのが、

一番良いと思います。

ドブ付けメッキ、

正式名称「溶融亜鉛めっき」とは、

約450℃に熱して溶かした亜鉛の槽に鉄鋼製品を浸し、

表面に厚い亜鉛の皮膜を形成する表面処理技術のことです。

こちらは、

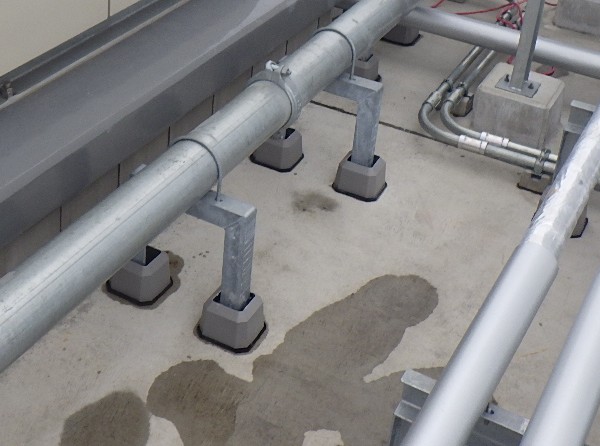

「配管架台用基礎枠」の「のぞみ」を使用した施工写真です。

床スラブに専用のゴムパッドを敷き、

その上に「のぞみ」を置いて、

モルタルを一度流し込みます。

底面が硬化した後に、さらに充填します。

そして、最終仕上げがポイントとなります。

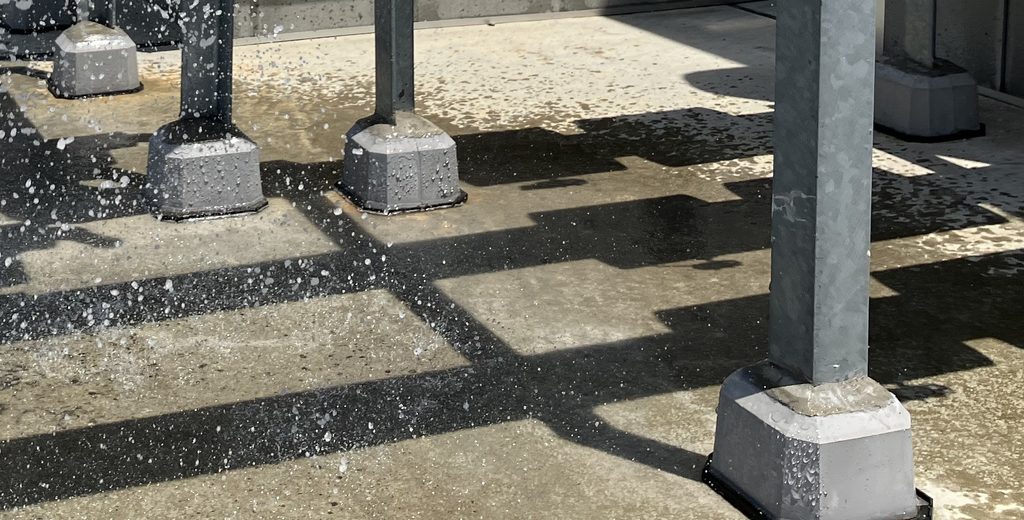

「凹」を作らないように、

「無収縮モルタル」で少し盛り上げます。

特に、L鋼材との取り合い部分ですが、

水たまりができてしまうと、

そこから腐食が進行してしまいます。

そのため、あえて「盛る」ことが重要です。

モルタルなどの現場対応が不要な、

「架台ベース」といわれるコンクリートブロックの使用も、

手間の削減にはつながります。

「のぞみ」も、ブロックも、

それぞれメリット・デメリットがあります。

現場の状況に合わせて、

適切なものを選定しましょう。
