連日の雨の中、やっと晴れ渡った1日を過ごせました。

晴天のありがたみを感じられるので、雨は雨で必要だと思っています。

昨夜の工事は、

1室に業務用冷蔵庫12台ほどを並べて使用している部屋で、

室内温度が高くなりすぎてしまっているため、空調機の追加工事の対応でした。

空調機の増設と、空調配管の施工です。

天井を部分的に撤去し、空調配管と空調機の吊り込みの仕込みをします。

天井内には空調器具が納まらないということで、

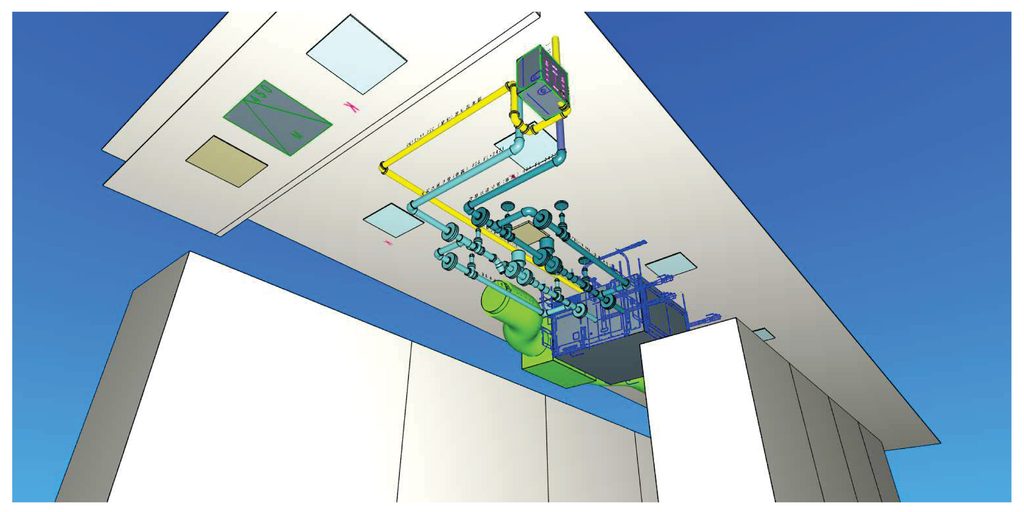

天井下に配管と空調機が露出で設置されます。

消火設備の工事としては、

天井解体に伴うSPヘッドの巻き上げと、

天井下に空調関係のものが付くため、

スプリンクラーヘッドの移設工事でした。

昨晩は、天井ボード貼り後のSPヘッド巻き出し作業です。

点検口から寄り付き、SPヘッドを巻き出しました。

シルバーウィーク中の9/22は、

天井LGSの開口をする工程でした。

本来はここで、SPを天井LGSに固定しボード貼りを待つのがセオリーです。

巻出しは1個だけなので、今回は工程圧縮で端折りました。

1工程を無くしたことで発生するリスクは、

巻き出し予定位置に天井下地のLGSが来てしまう可能性があります。

日頃のおこないですね。

運もあります。

出たとこ勝負。

工事対象エリアは、

バックヤードであり、スプリンクラーヘッドの警戒にも余裕があるため、

この選択ができます。

現地に行ってみると、

懸念していた、LGSとの若干の干渉が発生しました。

LGSをよけるために、15mm移動して巻き出しです。

今回、一番衝撃を受けたことは、

もらっていた空調施工図と現地が違うことです!!

天井施工直後なので、

空調配管の天井突き出しと、

配管を吊る用の全ねじが施工されて見える状態ですが、

この仕込みからイメージする配管ルートは、図面と違う。

空調担当者による天井内確認後の空調施工図とは聞いていたが、

実際の天井ボード解体後に見てみると、

施工しやすい配管ルートがあったので変更したように見受けられます。

そもそも、照明下に空調配管のルートが作図されていたので、

私としては、「怪しい」図面だなとは考えていました。

「やっぱりな!」

となるわけです。

そんなことも想定してのSPヘッドの配置図面を作成していました。

ほぼ予定通りに作業完了です。
