本日の私の業務は、天井総合図の対応です。
天井総合図のメインは照明です。
意匠設計から電気業者へ、照明の配置が指示されます。
建築の平面詳細図があります。
廊下や部屋の割りを見ながら、照明をセンターに配置していきます。
電気関係のセンサーやスピーカー、火災感知器・煙感知器などの器具の配置。
次に空調へ移行。
吹き出し、吸込み、温度センサーなどを配置します。
最後に衛生(消火)に図面が回ってきます。
昨日、今日が私に割り当てられた回覧日です。
このプロジェクトは改修工事なので、「火曜日」を休場と設定しています。
回覧後のデータは意匠設計への提出日が決まっているため、
「ケツかっちん」ですよ!
この回覧を何度か繰り返しながら最終決定し、工事へ移る流れです。
単純に配置すればよいというものではないので、さまざまな調整が発生します。

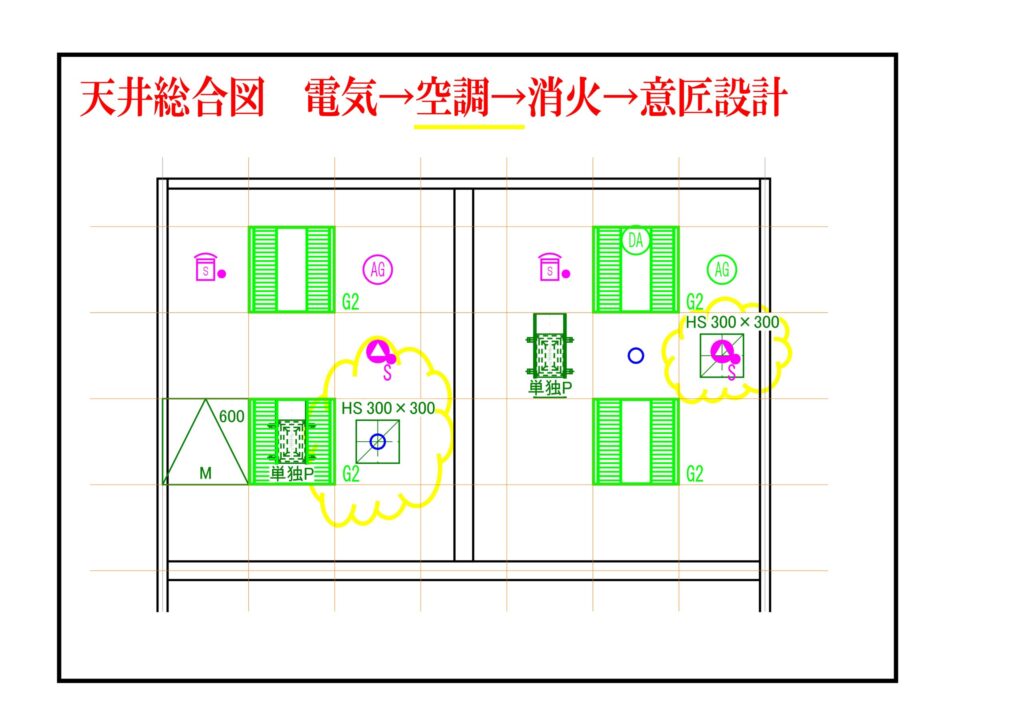

今日の着手状態はこちら。

アネモとSPヘッドが重なっています。
→移設します。
アネモとスピーカーも重なっています。
アネモは空調ダクトとの接続もあるため、天井内のおさまりも関係してきます。
あえて重ねたままにしているのには理由があります。

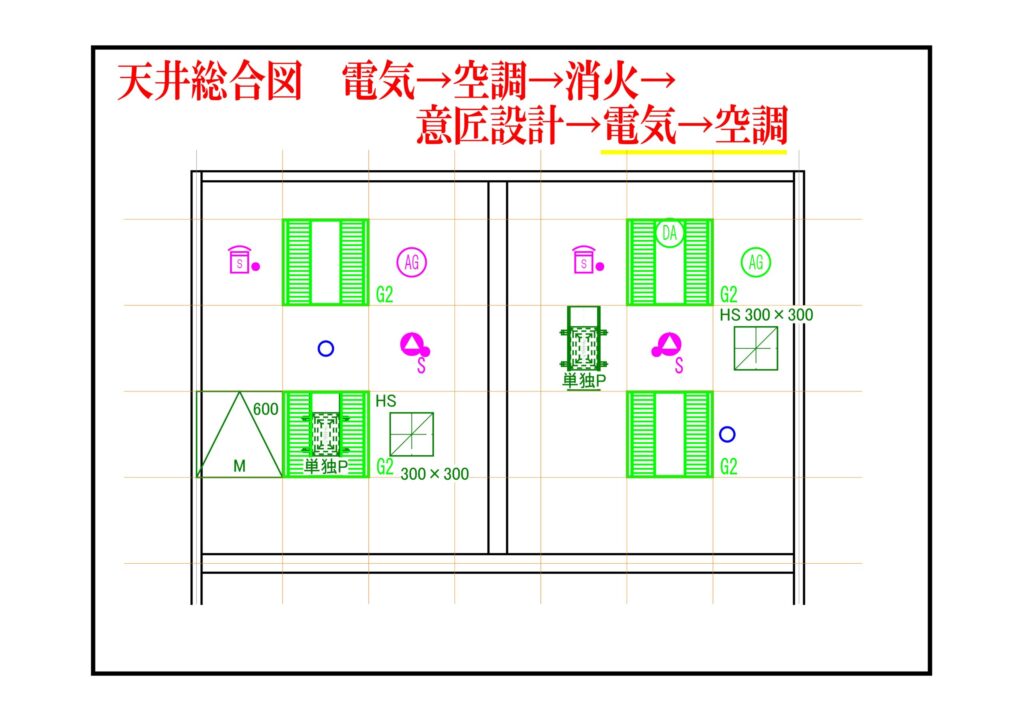

そうすると、
次の回覧でスピーカーを移動することになります。
スピーカーが移動してくると、
またSPの位置に重なりそうなので、
今回のターンでSPヘッドは端に寄せておきます。

ここで注意するのは、
壁からの離隔です。
SPヘッドは、
・ヘッド周囲300mm
・下部450mm
の空間確保が必須です。
感知器も吹き出しからの離隔が必要など、それぞれポイントがあります。
何周かして、やっと着地します。
途中でまた照明位置が変更になると……。
今回はシステム天井なので、600mm角のマスの取り合いの調整です。

大きいプロジェクトだと、
1フロアでSPだけでも250発~500発あり、すべて調整します。
この仕事を15年やっていますが、
この作業に、
特段の変化はないですね。
AIに期待しています。
防災設備なので、人間によるチェックが必ず必要になるという点は、
今後も変わらないと考えています。
