新築工事から担当しているビルです。

4階から上 三十何階まで工事をやり切りました。

お施主様の要望で、「新設間仕切り」を設置します。

建築 → パーテーション工事

電気 → 照明・スピーカー移設

    火災感知器移設(今回は無し)

空調 → 今回は無し

水消火 → スプリンクラーヘッド移設

私たちの仕事は、

間仕切りの新設によって、

散水の障害となる。

床面の放水(警戒)ができなくなる部分に対して

スプリンクラーヘッドを再配置します。

今回は、増設はなく、機器の移動だけでした。

また システム天井なので

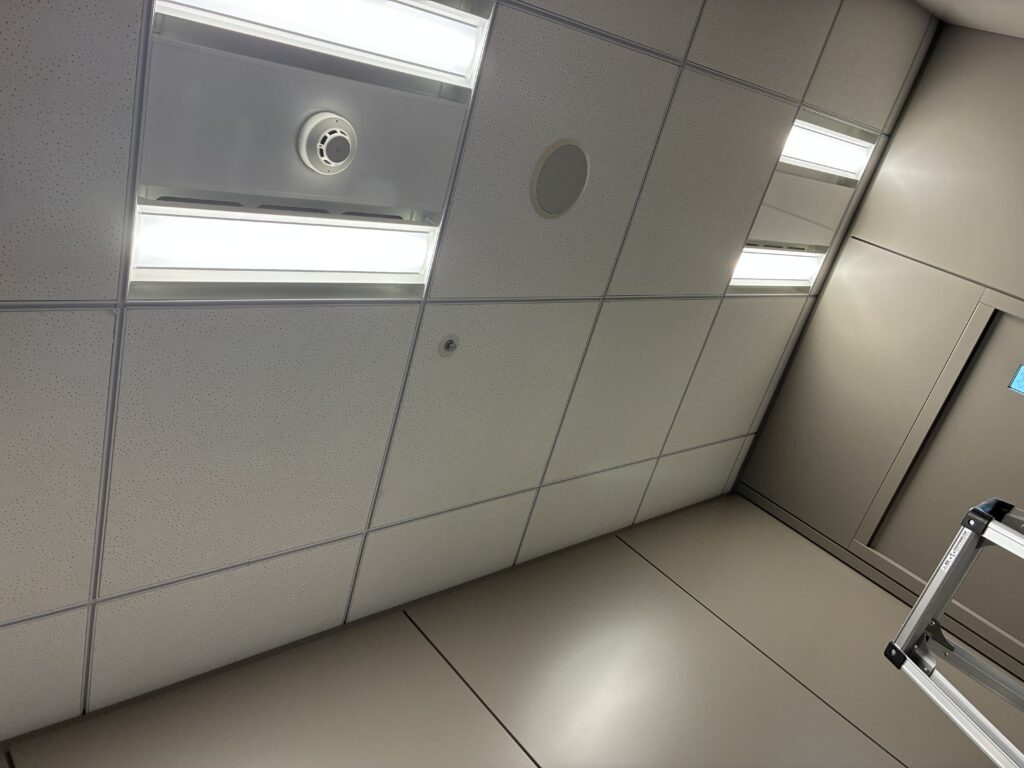

自分たちで天井ボードを開けて作業を完結できます。

職人さんの手配をするか「迷う」場面でした。

システム天井、移設1個

結局、

天井内を開けてみると

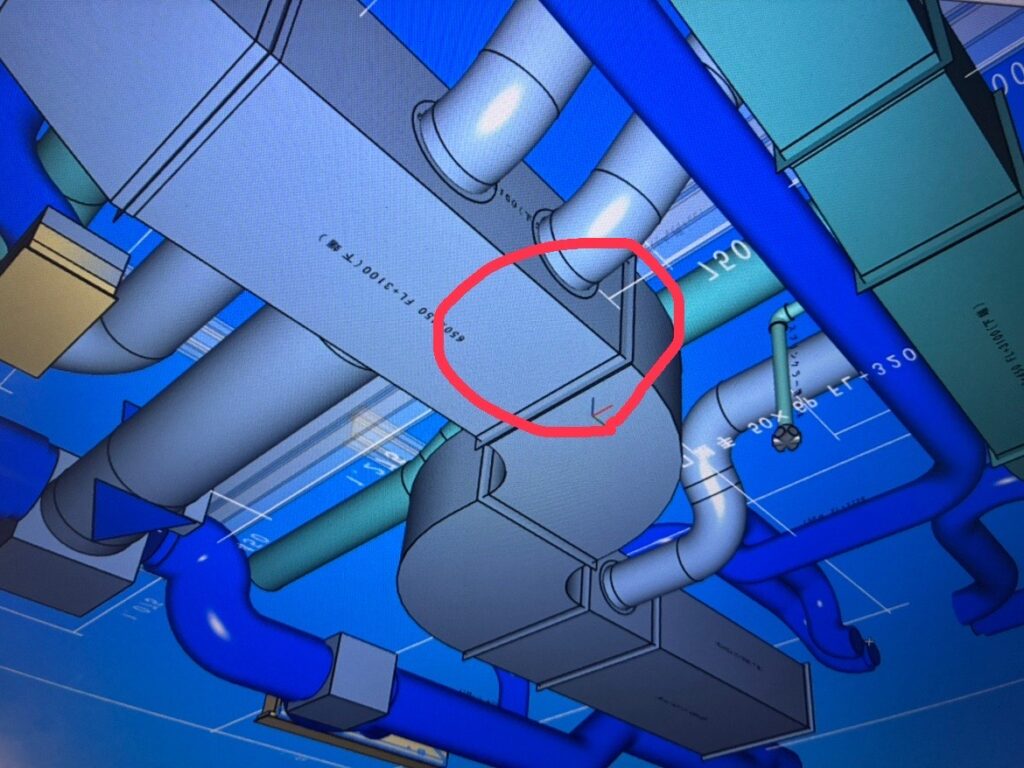

空調の角ダクトがあり その直下に移設予定です。

狭い空間に、各社入り乱れての作業

私達の仕事は、ものの数分で完了できるため

さっさ移設作業します。

機器 移設1個

されど

「1個」

と実感する1日でした。

天井高さ、2900mm

角ダクト下端 3100mm+保温材

有効空間 200mmもなく、天井の軽量(下地)があります。

日常的に、巻き出し作業をしていないと、

作業は、危険で、不確実性が大きい。

巻き出しフレキの曲げ半径も関係してくるので

物理的にNGな場合は、

違う場所に 配置します。

事実、

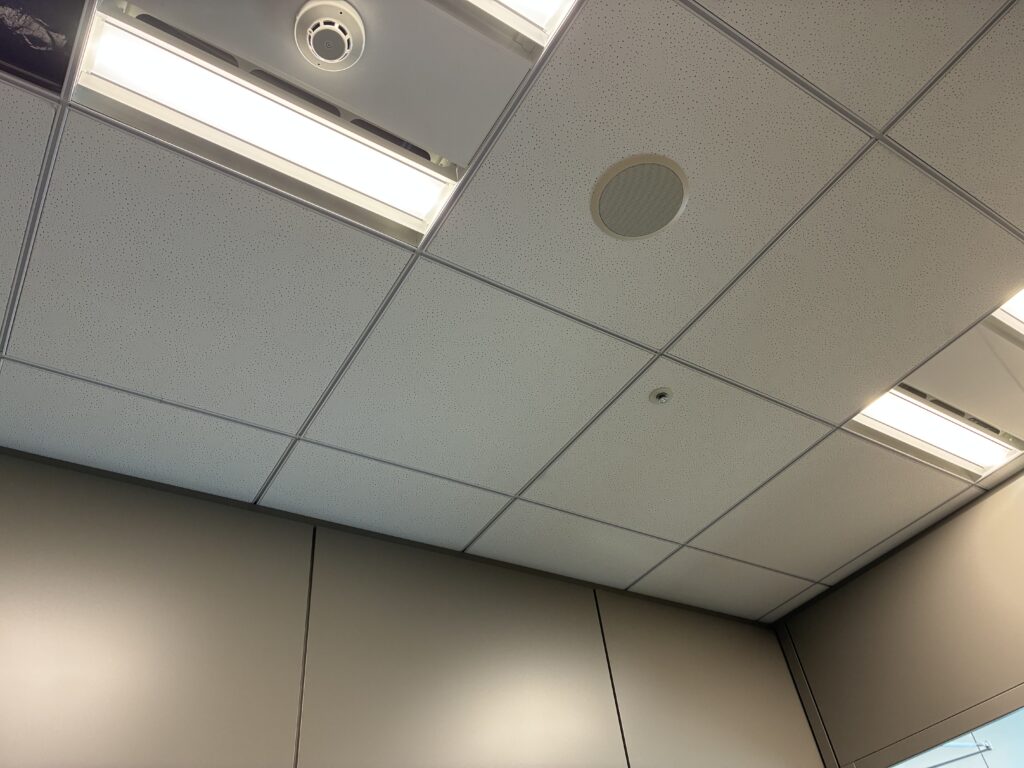

システム照明は、天井の下地があり

想定していた箇所に設置できませんでした。

作業指揮者・施工者

現場の状況によって 臨機応変すること。

照明の配置は、お施主様の判断にゆだねますが、

スプリンクラーヘッドは、

法規を満たすことが重要です。

お客様にとっては、特に気にはならないので

適切な対応で 工事完了としました。
